树高晶宸2026年3月工程进度
树高晶宸2026年3月工程进度
2026-04-03

一、2026331日完成情况:

1、1#楼17层主体结构施工完成;内墙砌体到10层,二次结构柱、梁浇筑至7层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

2、2#楼16层主体结构施工完成;内墙砌体到10层,二次结构柱、梁浇筑至7层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

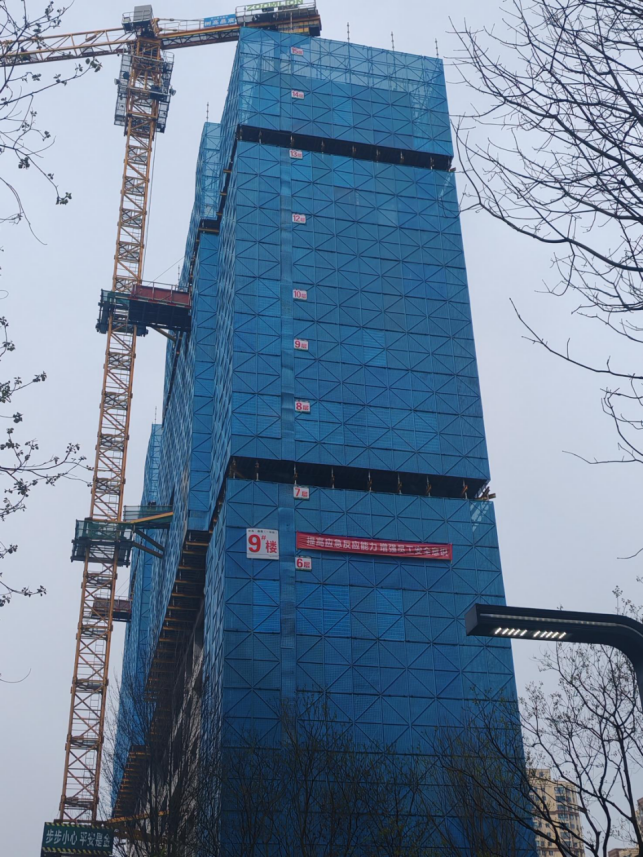

3、9#楼15层梁板钢筋绑扎完成;内外墙砌体至2层;

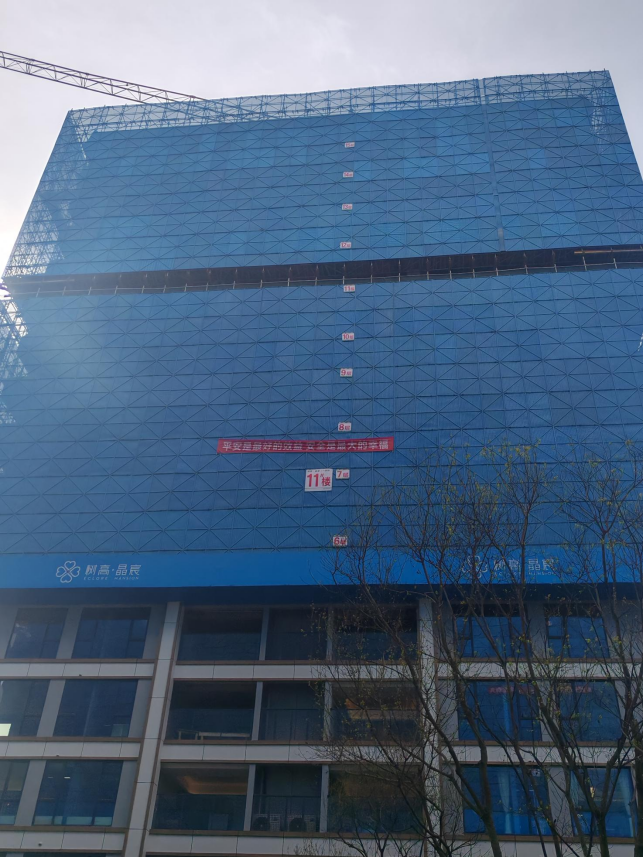

4、11#楼16层主体结构施工完成;6~12层内外墙砌体已完成,二次构造柱关模至7层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

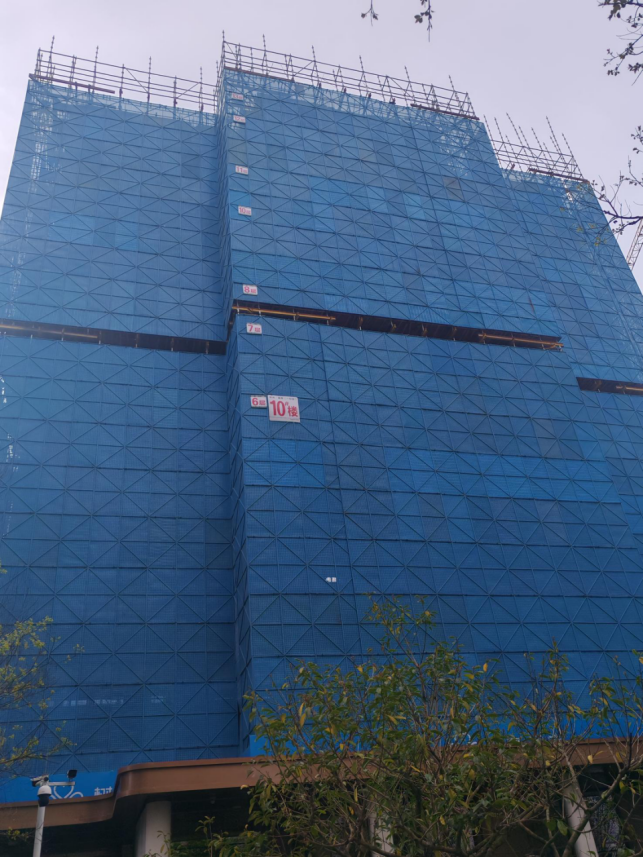

5、10#楼主体结构完成至12层;13层墙柱钢筋绑扎完成;

6、8#楼主体结构完成至1层;2层墙柱钢筋绑扎完成;

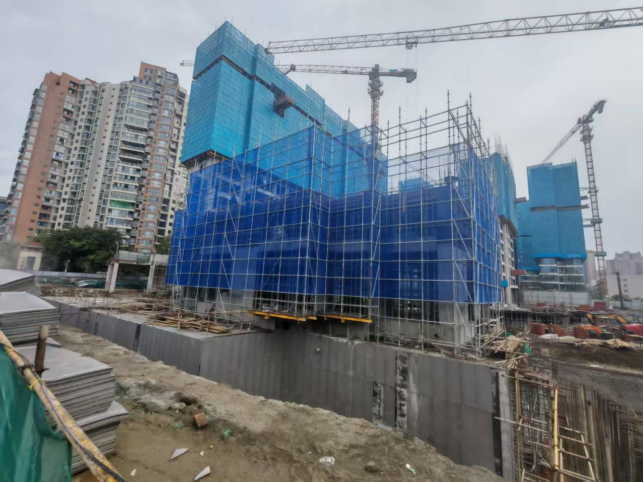

7、7#楼附楼抗浮锚杆验收完成;筏板钢筋绑扎完成;

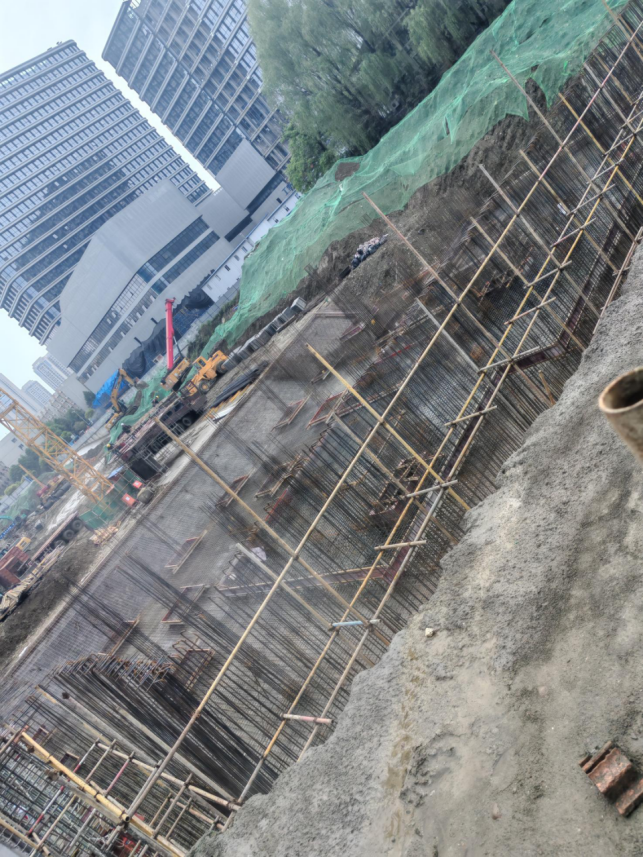

8、4#楼旋挖桩已完成,正处于检测阶段;

9、3#楼旋挖桩完成80%。
