一、2026年9月30日已完成情况:

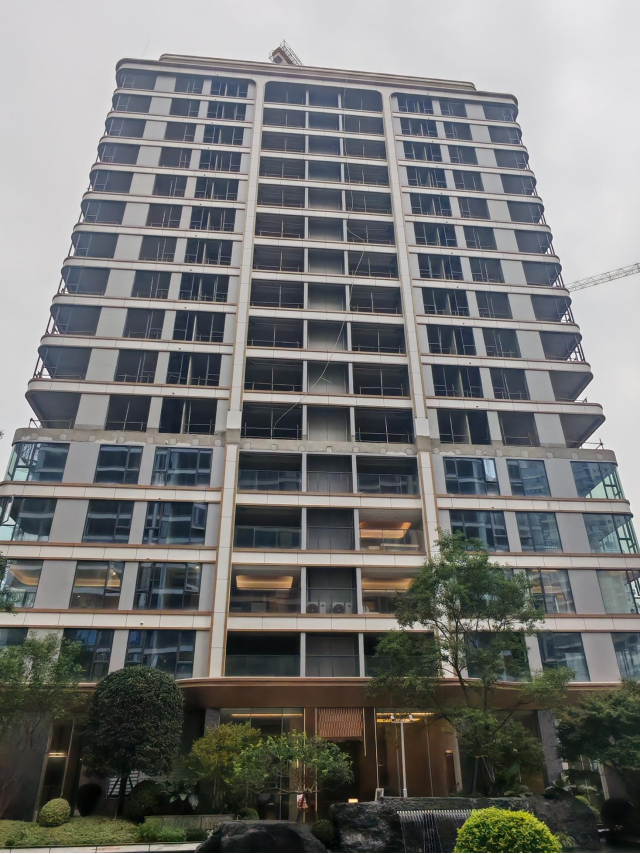

1、1#楼内墙砌体已层完成,二次结构柱已完成、外立面真石漆已完成(1~5、7~17层);内墙抹灰完成;外墙保温已完成;1~5、7~17层铝板安装已完成;外立面脚手架已拆除完成;7~17层窗框安装完成90%;
2、2#楼内墙砌体已完成,二次结构柱已完成;外立面真石漆已完成(1~5、7~17层;窗框安装完成(7~17层);铝板线条安装完成1~5、7-17层;外墙抹灰完成;内墙抹灰完成;外墙保温完成;外立面脚手架拆除完成;

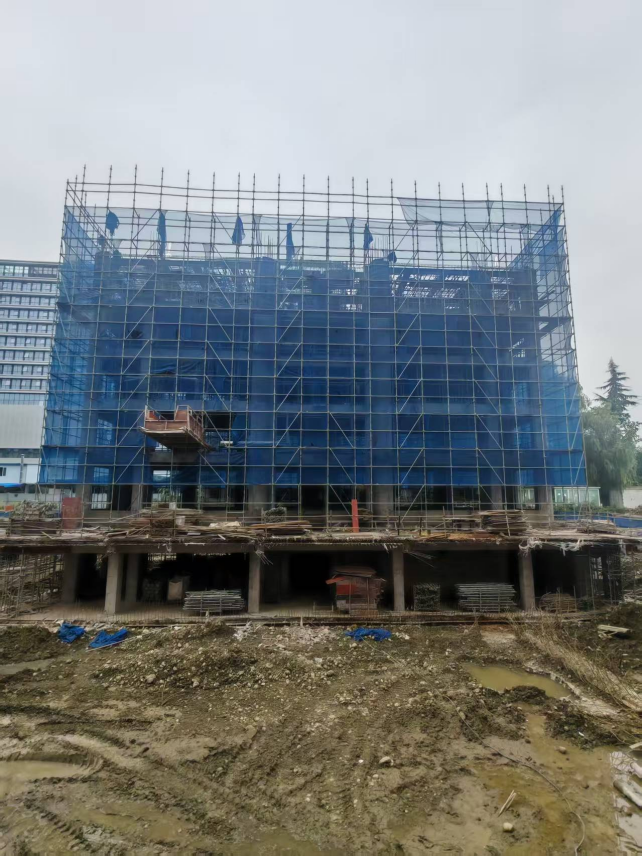

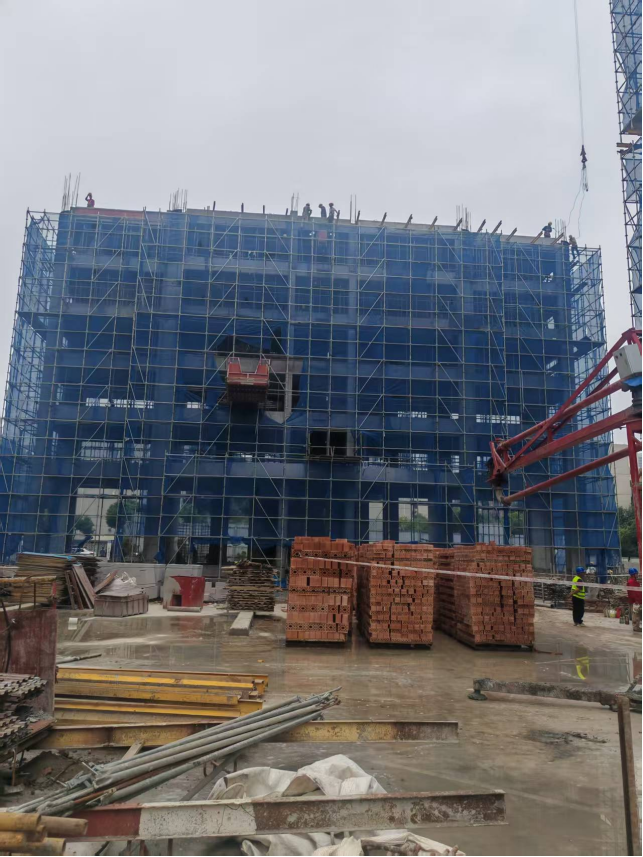

3、3#楼主体结构完成至3~6层;1层架空层降板处防水施工完成;

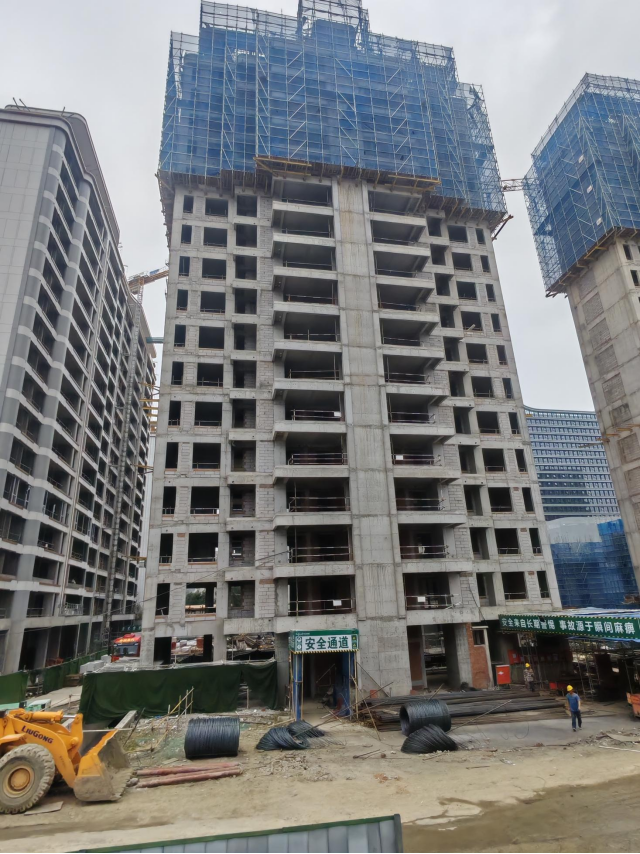

4、4#楼主体完成至8~11层;
5、5#楼主体结构2~4层已完成;

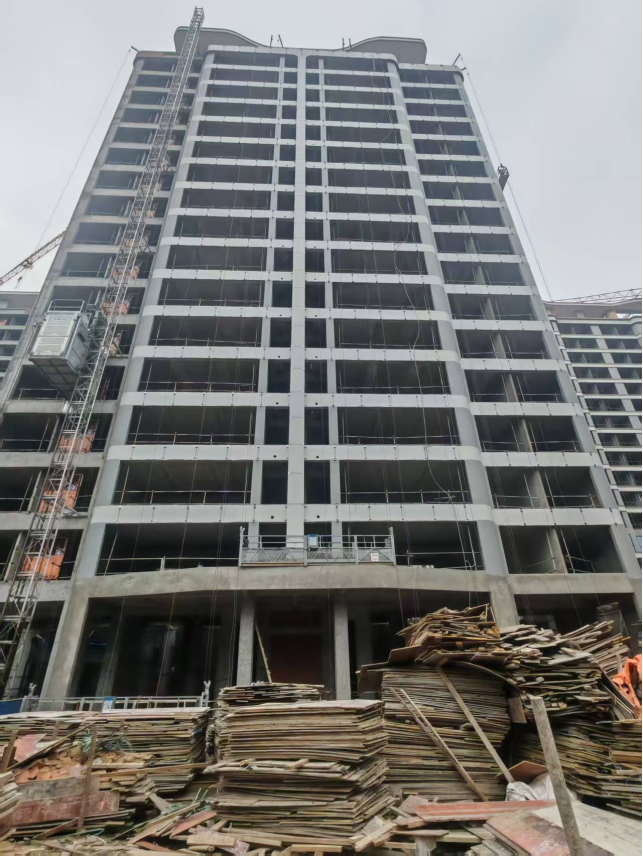

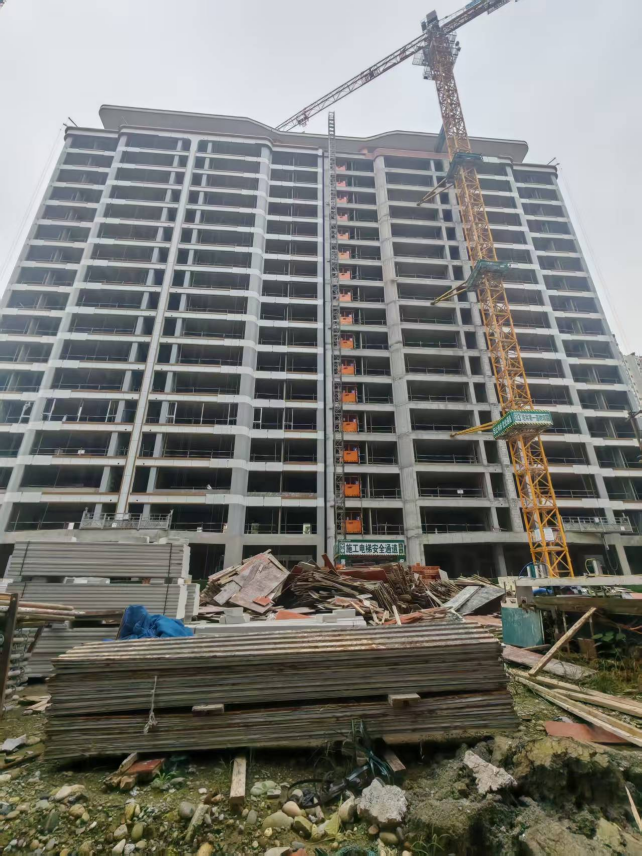

6、6#楼正负零浇筑已完成;主体结构完成至1~4层;

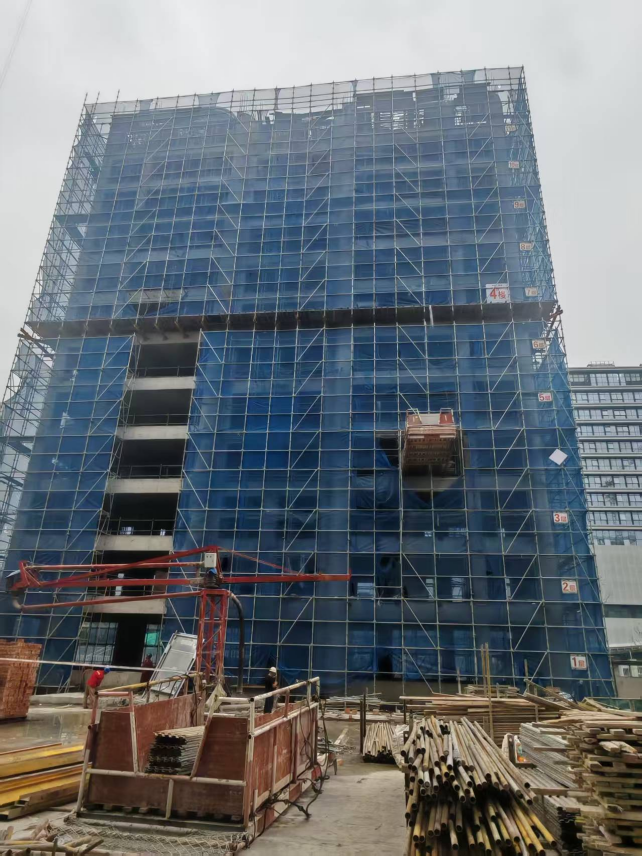

7、7#楼主体结构已完成;内墙砌体完成至16层;

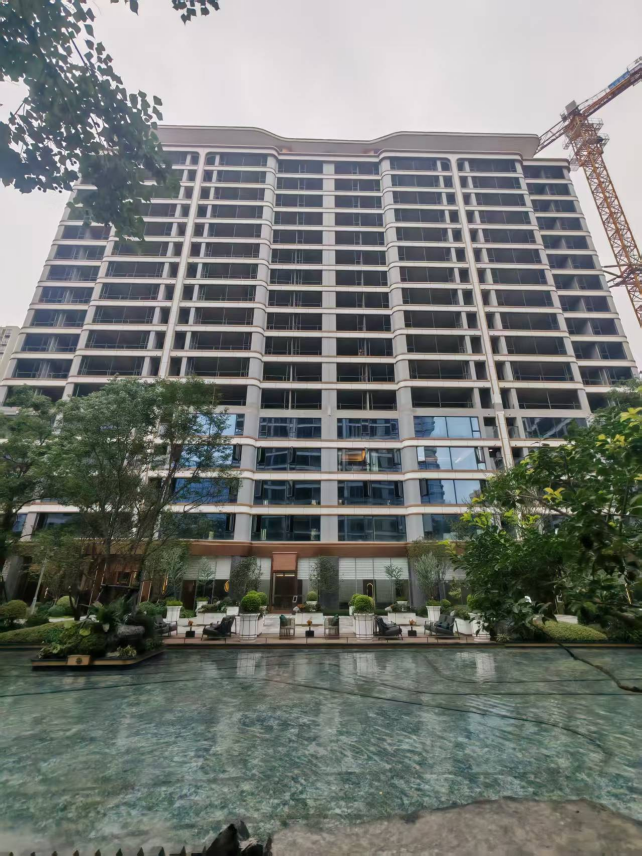

8、8#楼主体结构已完成;内墙砌体完成至16层;
9、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除完成;外围吊篮安装完成;外立面抹灰已完成;外墙保温粘贴完成;外墙装饰柱浇筑完成;标准层铝板龙骨施工完成3~16层;

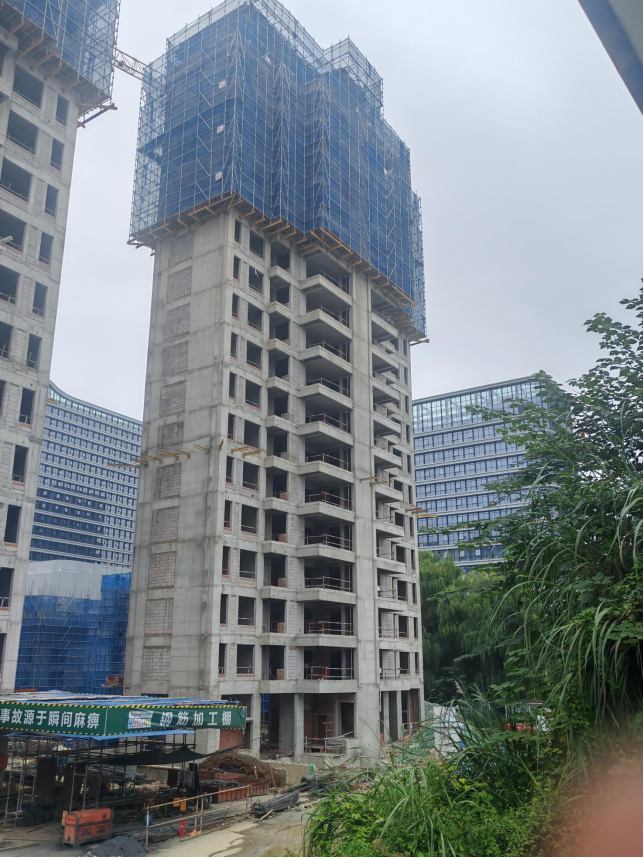

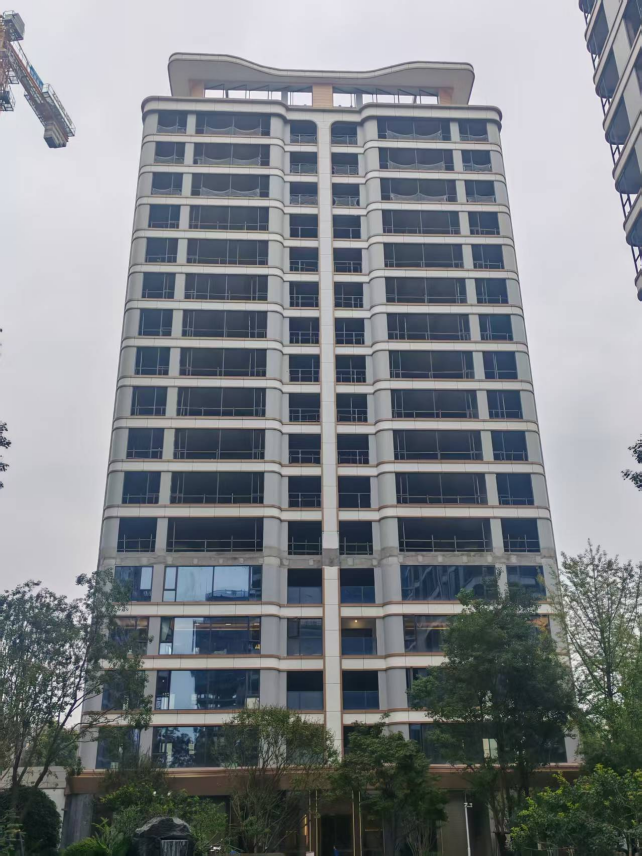

10、10#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除;外围吊篮安装完成;外立面抹灰已完成;外墙保温粘贴完成;外墙装饰柱浇筑完成;标准层铝板安装2~17层完成80%
11、11#楼主体结构已完成;外立面真石漆已完成1~5、7~17层;铝板线条安装完成1~5、7~17层;外内墙抹灰完成;1~5、7~17层外立面脚手架已拆除;

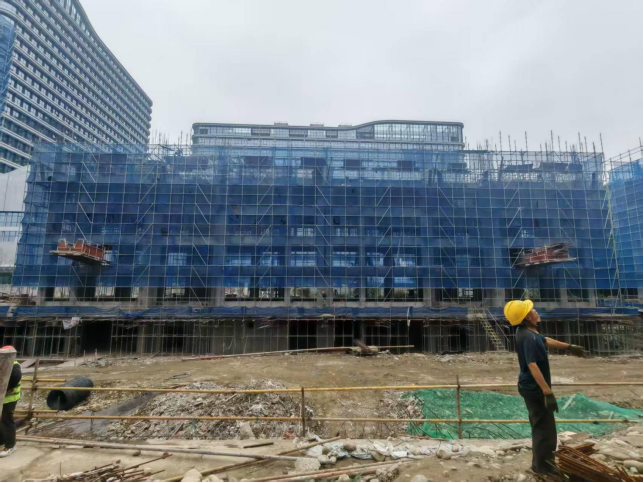

12、12#楼主体结构已完成;砌体已完成至14层;
13、3#楼商业基础砖胎模砌筑完成;柱、梁浇筑完成;土方回填已完成;垫层施工完成;地梁钢筋绑扎完成。












上一篇:
暂无上一条下一篇:
树高翡丽滨江公园2026年9月工程进度
