一、2026年4月15日完成情况:
1、7、8#楼:维保;
2、9#楼:外墙排水管安装完成;室内电梯安装(另一台)完成;电梯门套包封(1台)完成;户内排水管安装完成;公区装饰墙地砖施工完成10%;门窗玻璃安装完成20%;
3、10#楼:外墙排水管安装完成;室内电梯安装(另一台)完成;电梯门套包封(1台)完成;户内排水管安装完成;公区装饰墙地砖材料搬运;门窗玻璃材料进场;
4、二标地下室:9、10号楼消防管道安装90%;
5、S5#楼:砌体施工完成;外墙抹灰完成70%;外墙涂料完成10%;消防水管安装、消防报警穿线完成75%;

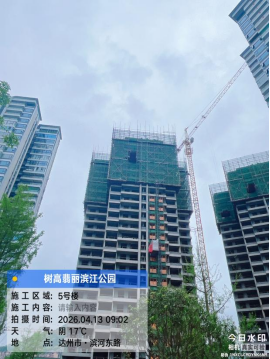

6、5#楼:二十五层结构完成95%(协商商混复供后浇筑混凝土);外墙砌体施工完成55%;

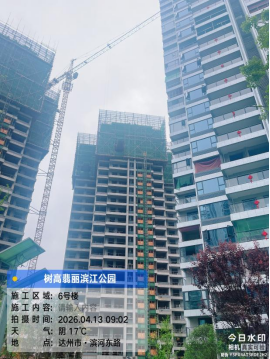

7、6#楼:二十四层结构完成95%(协商商混复供后浇筑混凝土);外墙砌体施工完成55%;
8、总平:9、10#楼区域景观管网施工完成95%。
