树高晶宸2026年4月工程进度
树高晶宸2026年4月工程进度
2026-04-17

一、2026415日完成情况:

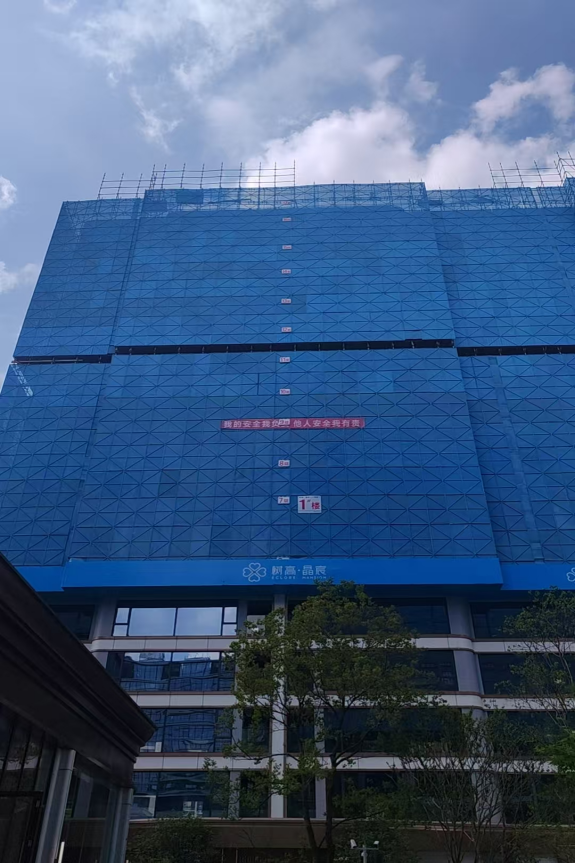

1、1#楼主体结构已封顶;内墙砌体到11~13层,二次结构柱、梁浇筑至11层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

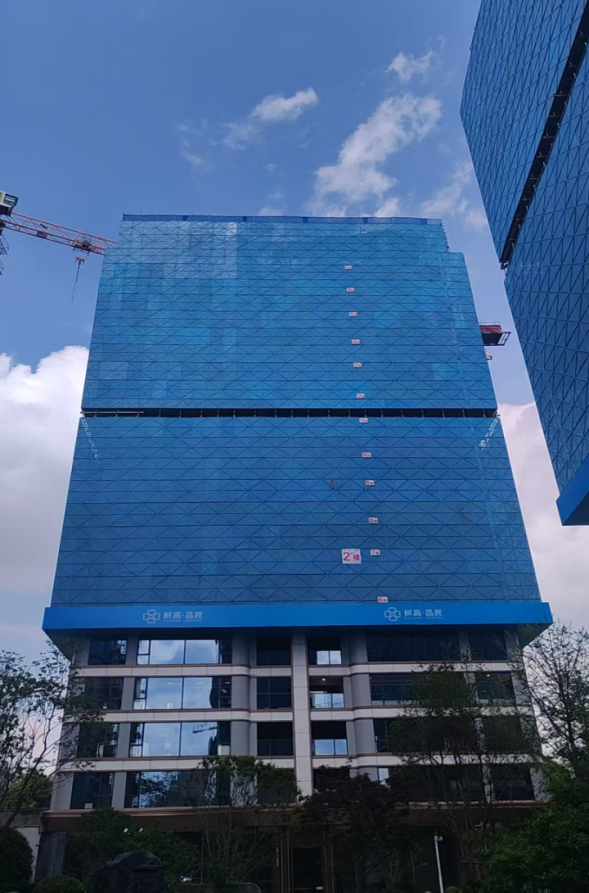

2、2#楼主体结构施工已封顶;内墙砌体到11~15层,二次结构柱、梁浇筑至12层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

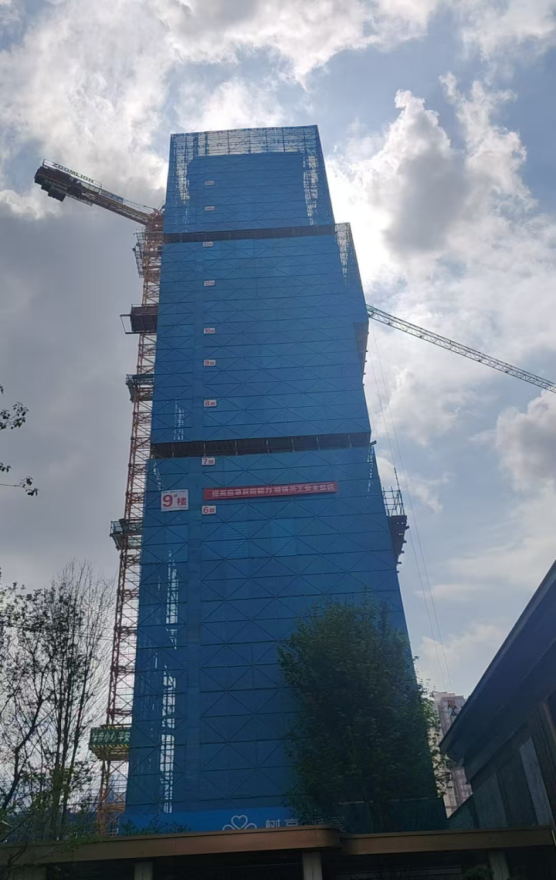

3、9#楼主体结构完成15~17层;内外墙砌体至3~6层已完成;二次结构已完成至5层;

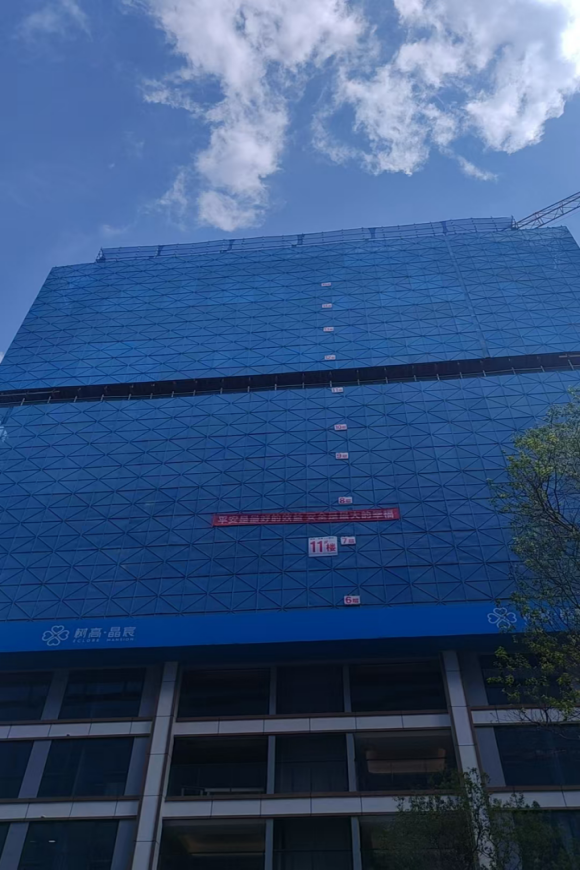

4、11#楼主体结构已封顶;层内外墙砌体13~15层已完成;二次构造柱关模至8~12层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

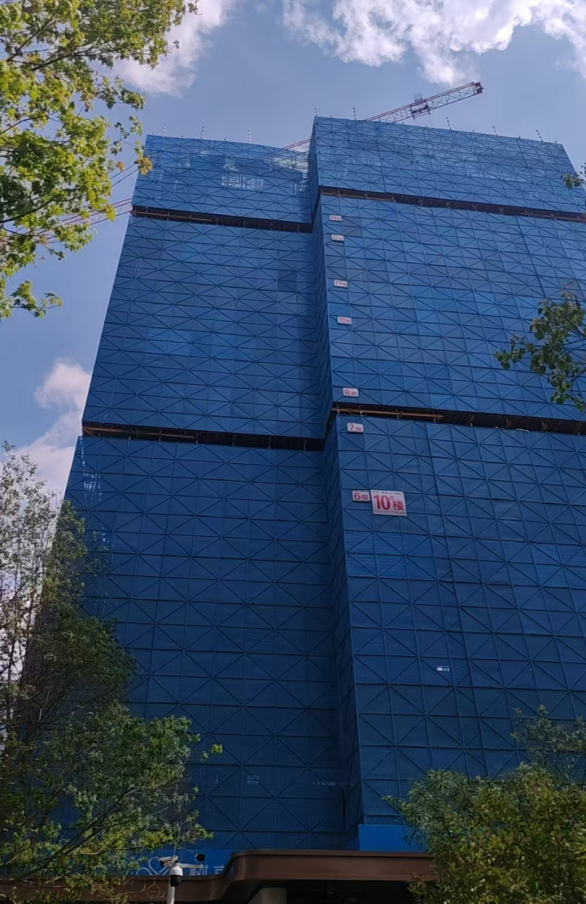

5、10#楼主体结构完成至13~16层;

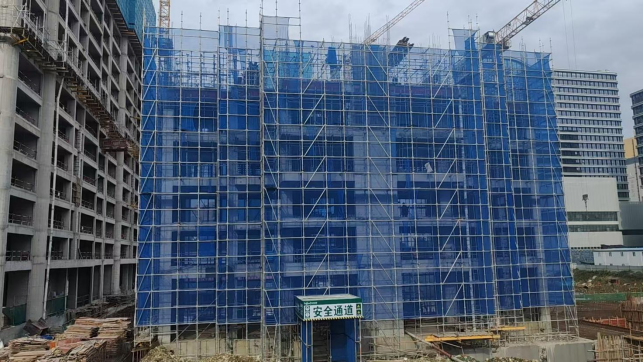

6、8#楼主体结构完成至2~5层;

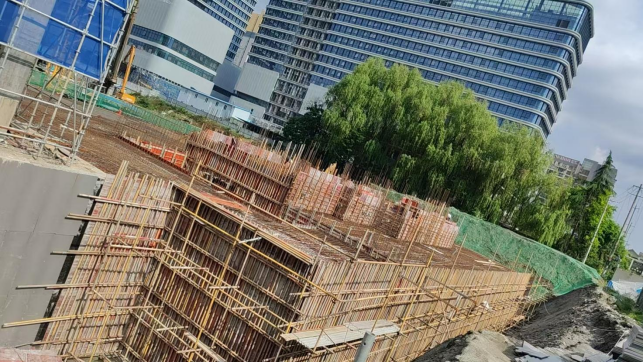

7、7#楼地下室顶板完成70%;

8、3#楼旋挖桩完成;

9、5#楼旋挖桩已完成40%;

10、8、9#楼附楼地下室基础完成抗浮锚杆、砖胎模、防水、防水保护层施工;

11、6#楼连砂石转至3#楼堆放。
