一、2026年3月31日完成情况:
1、7、8#楼:维保;

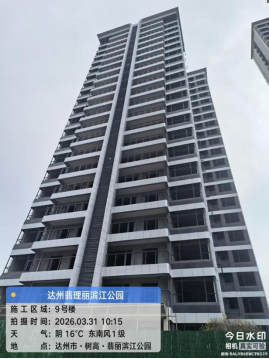

2、9#楼:外墙排水管安装95%;室内电梯安装(另一台)完成45%;电梯门套包封(1台)完成70%;户内排水管安装完成75%;公区装饰装修样板施工完成;门窗玻璃材料进场;

3、10#楼:外墙排水管安装95%;室内电梯安装(另一台)完成45%;电梯门套包封(1台)完成70%;户内排水管安装完成75%;公区装饰装修样板施工完成;
4、二标地下室:9、10号楼消防管道安装80%;
5、S5#楼:二层砌体施工完成80%;外墙抹灰完成30%;消防水管安装、消防报警穿线完成60%;

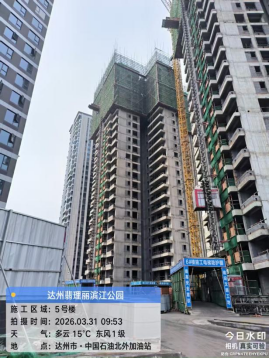

6、5#楼:二十五层结构完成95%;(协商商混复供后浇筑混凝土);外墙砌体施工完成45%;

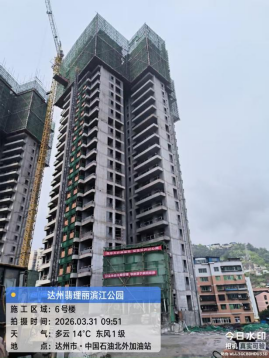

7、6#楼:二十四层结构完成95%;(协商商混复供后浇筑混凝土);外墙砌体施工完成45%;
8、S7#楼:砌体完成。
