树高翡丽滨江公园2025年11月工程进度
树高翡丽滨江公园2025年11月工程进度
2025-11-17

一、2025年1115日完成情况:

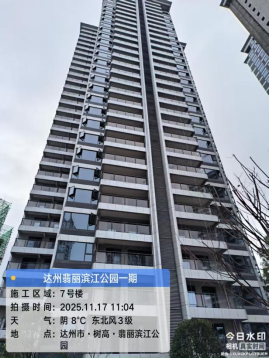

1、7#楼:燃气立管施工完成;公区地砖铺贴完成;公区墙砖铺贴完成80%;公区吊顶封板完成60%;公区楼梯间墙面腻子50%;强电进户电缆敷设50%;电梯调试完成;公区防火门进场安装80%;

2、8#楼:燃气立管施工完成;公区地砖铺贴完成;公区墙砖铺贴完成80%;公区吊顶封板完成60%;公区楼梯间墙面腻子50%;强电进户电缆敷设50%;电梯调试完成;施工电梯位置抹灰完成、外墙涂料完成;公区防火门进场安装80%;

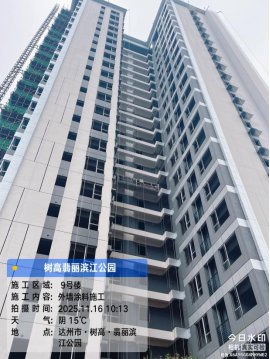

3、9#楼:室内抹灰完成80%;外墙抹灰完成80%;外墙涂料施工完成50%;公区消防报警穿线完成50%;公区消火栓管道安装完成;

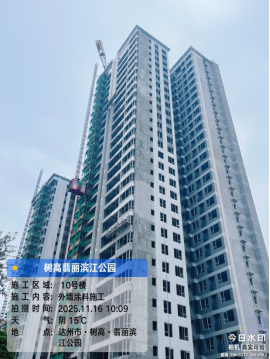

4、10#楼:室内抹灰完成85%;外墙抹灰完成60%;外墙腻子施工完成30%;公区消防报警穿线完成50%;公区消火栓管道安装完成;

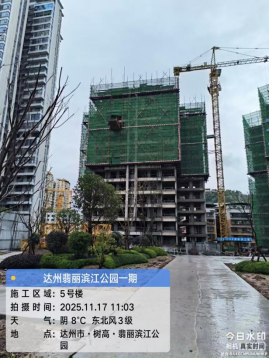

5、5#楼:十二层结构完成;

6、S7商业:一层结构完成;

7、二标地下室:7、8#楼区域风机设备安装完成80%;7、8#楼区域报警设备安装完成60%;7、8#楼区域消防通风管道收尾完成50%;地坪漆施工完成20%;配电箱柜安装完成30%;

8、总平:雨污水管网完成50%;燃气管网完成80%;园林场地平整完成20%;

9、S5#楼:一层结构完成;

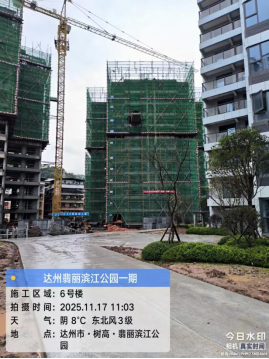

10、6#楼:十二层结构完成。
