树高翡丽滨江公园2026年9月工程进度
树高翡丽滨江公园2026年9月工程进度
2026-09-15

一、2026年9月15日已完成情况:

1、7、8#楼:维保;

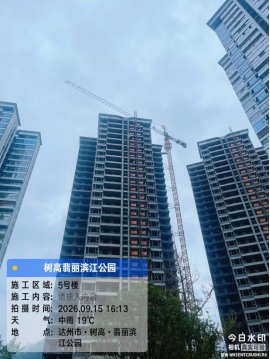

2、5#楼:二次配管完成75%;给水管安装完成90%;消防布线70%;消火栓管道安装完成80%;外窗框安装完成80%;外墙抹灰完成25%;

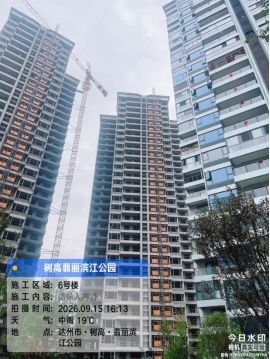

3、6#楼:二次配管完成75%;给水管安装完成75%;消防布线完成70%;消火栓管道安装完成80%;二次结构构造柱、过梁混凝土浇筑完成;吊篮安装完成;外窗框安装完成50%;外墙抹灰完成5%;

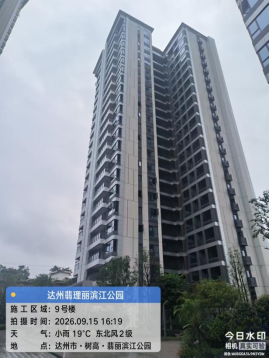

4、9#楼:消防报警设备安装完成;卫生间防水施工完成95%;室内栏杆安装完成;弱电设备安装完成50%;

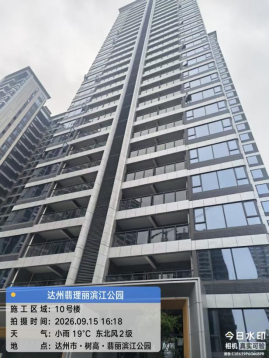

5、10#楼:消防报警设备安装完成;室内栏杆安装完成;弱电设备安装完成50%;

6、S7#楼:室内电梯(二台)安装完成;玻璃安装完成。
