一、2026年9月15日已完成情况:

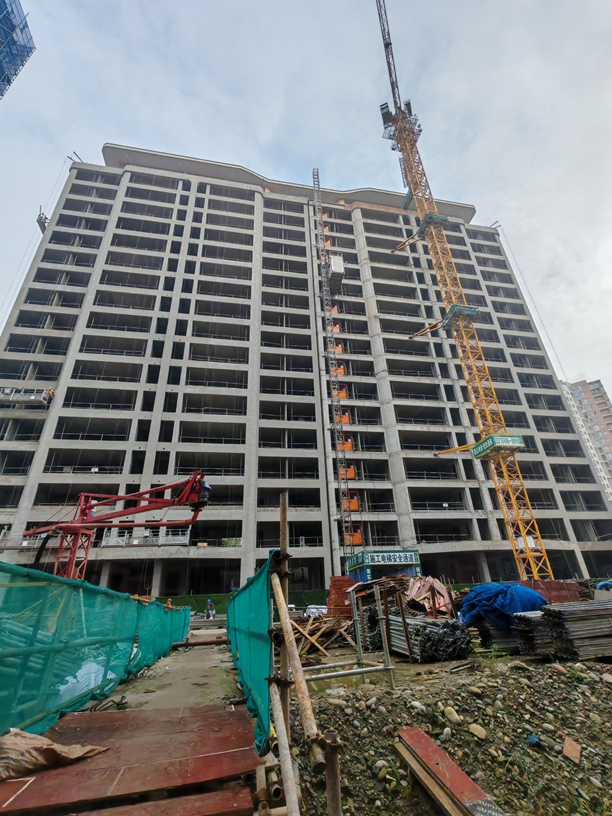

1、1#楼内墙砌体已层完成,二次结构柱已完成、外立面真石漆已完成(1~5、8~17层);内墙抹灰完成;外墙保温已完成;1~5、8~17层铝板安装已完成;外墙脚手架1~5、8~17层及屋面已拆除完成;10~17层窗框安装完成90%;
2、2#楼内墙砌体已完成,二次结构柱已完成;外立面真石漆已完成(1~5、7~17层;窗框安装完成(10~17层);铝板线条安装完成1~5、7-17层;外墙抹灰完成;内墙抹灰完成;外墙保温完成;1~5、7~17层及屋面脚手架拆除完成;

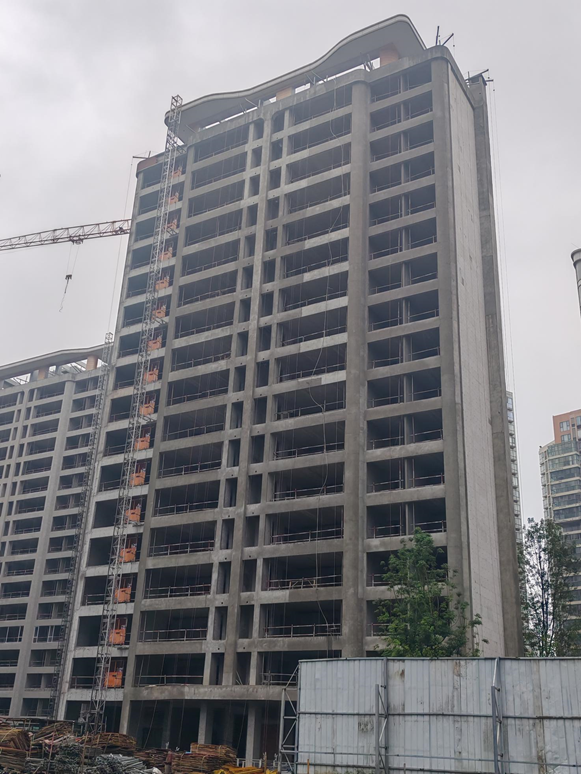

3、3#楼主体结构完成至2层;

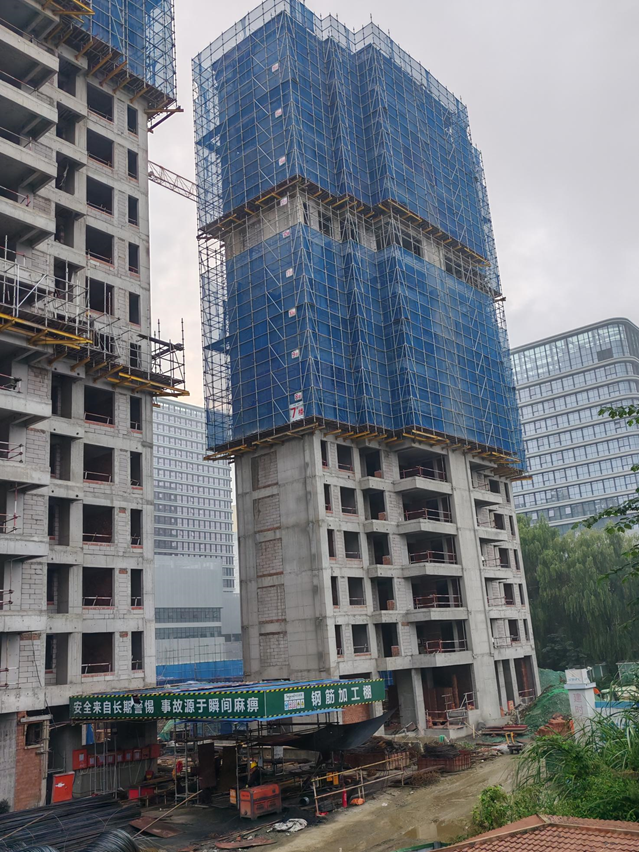

4、4#楼主体完成至7层;
5、5#楼1层完成90%;

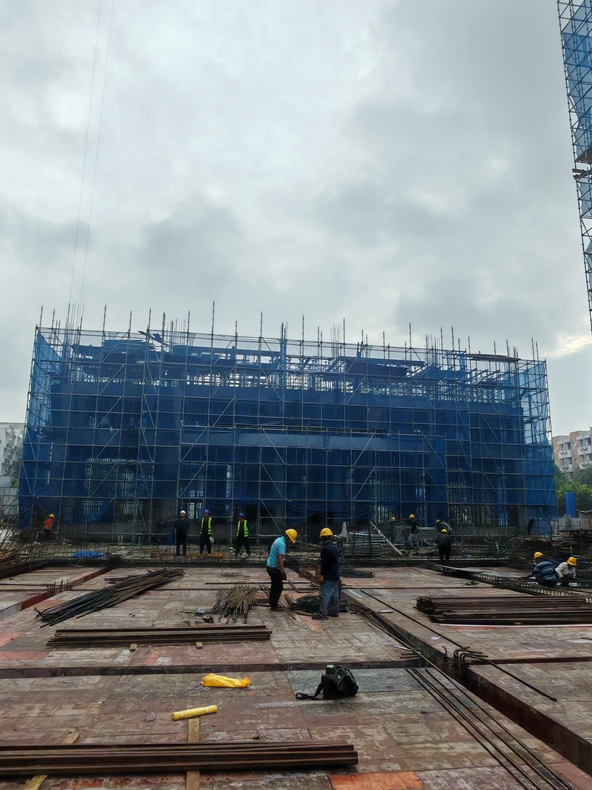

6、6#楼正负零浇筑已完成;1层支模架搭设完成70%;1层柱墙筋板扎完成80%;
7、7#楼主体结构已完成;内墙砌体完成至14层;
8、8#楼主体结构已完成;内墙砌体完成至14层;
9、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除;外围吊篮安装完成;外立面抹灰完成80%;外墙保温粘贴完成;外墙装饰柱浇筑完成;
10、10#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除;外围吊篮安装完成;外立面抹灰完成80%;外墙保温粘贴完成;外墙装饰柱浇筑完成;

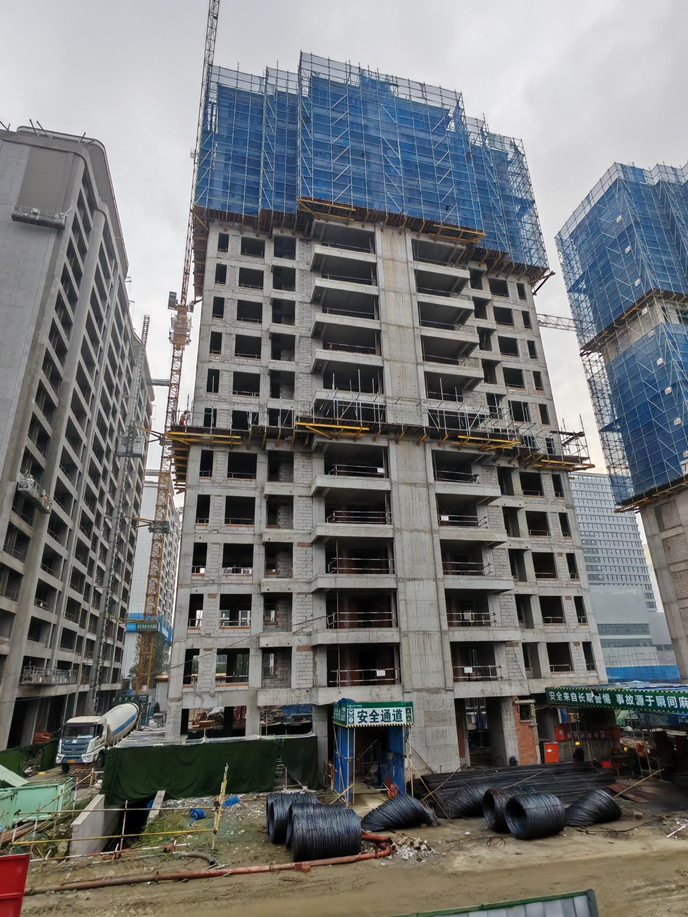

11、11#楼主体结构已完成;外立面真石漆已完成1~5、7~17层;铝板线条安装完成1~5、7~17层;外内墙抹灰完成;1~5、7~17层外立面脚手架已拆除;

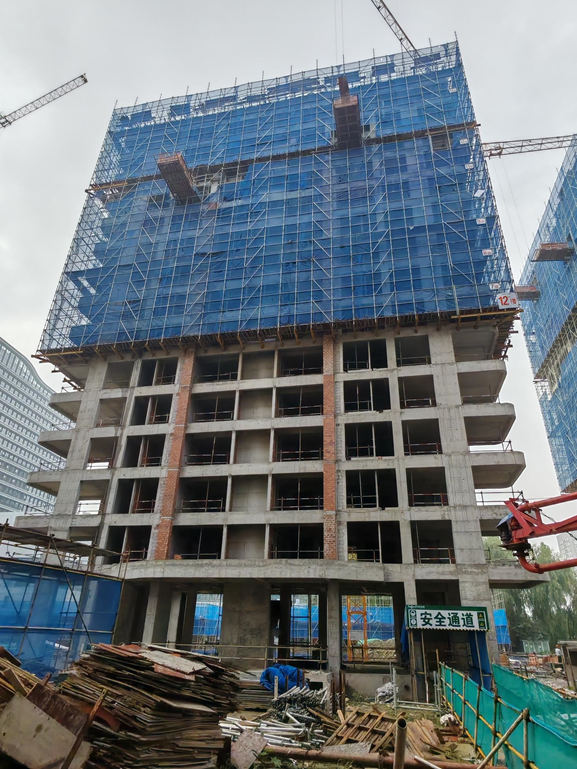

12、12#楼主体结构完成至16层;砌体已完成至12层;

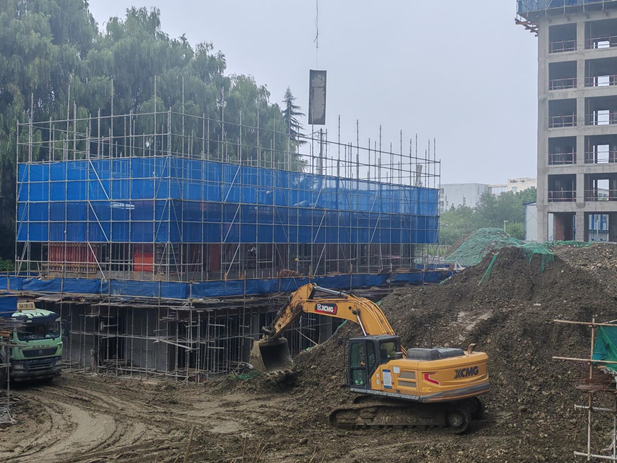

13、3#楼商业基础砖胎模砌筑完成;柱、梁浇筑完成;土方回填完成40%。
