一、2026年6月30日完成情况:
1、7、8#楼:维保;

2、9#楼:消防防火门安装完成70%;入户门安装完成50%;

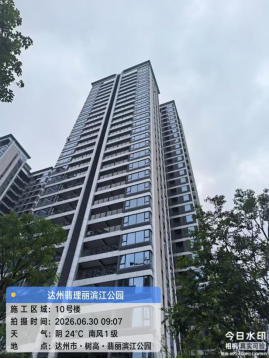

3、10#楼:公区装饰墙地砖施工完成;门窗玻璃安装完成95%;入户光纤出线完成95%;门头装饰铝板安装完成70%;消防防火门安装完成60%;入户门安装完成40%;
4、S5#楼:弱电设备安装调试完成;门窗玻璃安装完成;室内电梯调试完成;水表安装完成;
5、5#楼:屋面层结构完成80%;外墙砌体施工完成96%;室内砌体施工完成60%;二次配管完成10%;
6、6#楼:三十层结构完成;外墙砌体施工完成96%;室内砌体施工完成60%;二次配管完成10%;
7、总平:S5#楼区域石材铺贴完成;
8、S7#楼:自来水、燃气管道施工完成80%;室内电梯(一台)安装完成50%;商业油烟管道安装完成70%;门窗窗框安装完成50%。
