一、2026年6月15日完成情况:

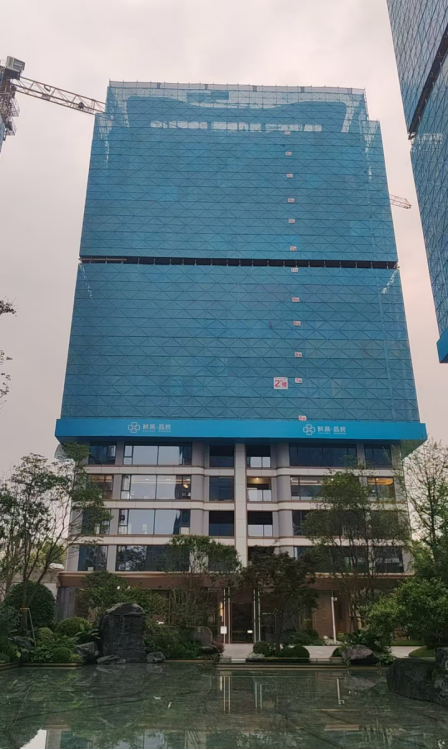

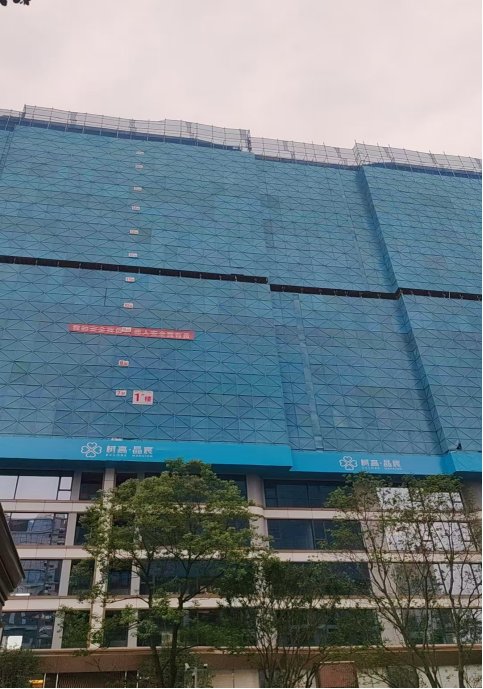

1、1#楼主体结构已封顶;内墙砌体已完成,二次结构柱、梁浇筑已完成;6-17层ALC板已安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成6~17层;外墙保温完成15~17层;屋面及不上人屋面防水施工完成;
2、2#楼主体结构施工已封顶;内墙砌体已完成,二次结构柱、梁浇筑完成;ALC板安装7~17层;屋面及花架防水施工已完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成6~17层;外墙保温完成16~17层;屋面及不上人屋面防水施工完成;

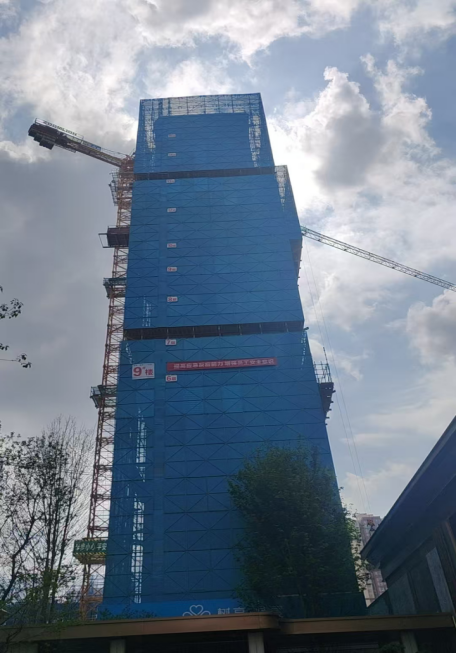

3、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成至14~17层;ALC板完成6~15层;屋面及不上人屋面防水施工完成;地下室顶板回填平整及消防车道硬化;

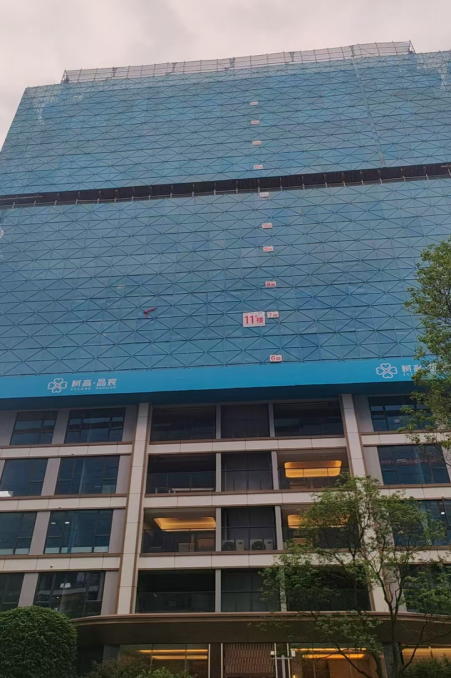

4、11#楼主体结构已封顶;层内外墙砌体已完成;二次构造柱、梁浇筑已完成;ALC板安装完成7-16层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰已完成;屋面及不上人屋面防水施工完成;

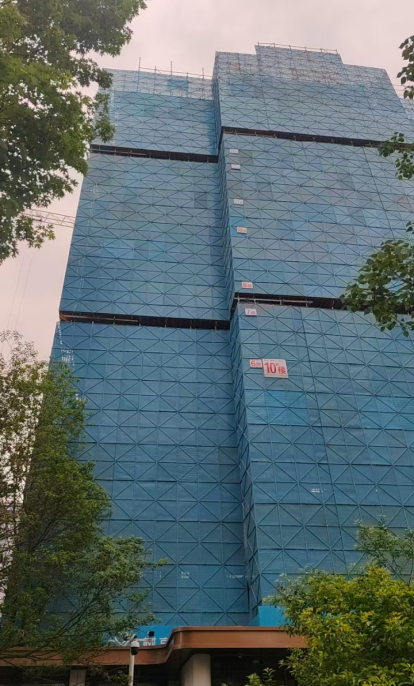

5、10#楼主体结构已封顶;砌体已完成;ALC板已完成2~12层;屋面及不上人屋面防水施工完成;

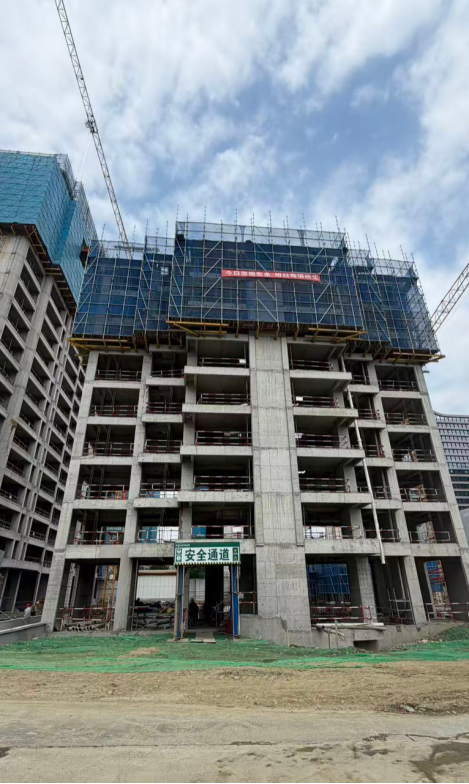

6、8#楼主体结构完成至9层;

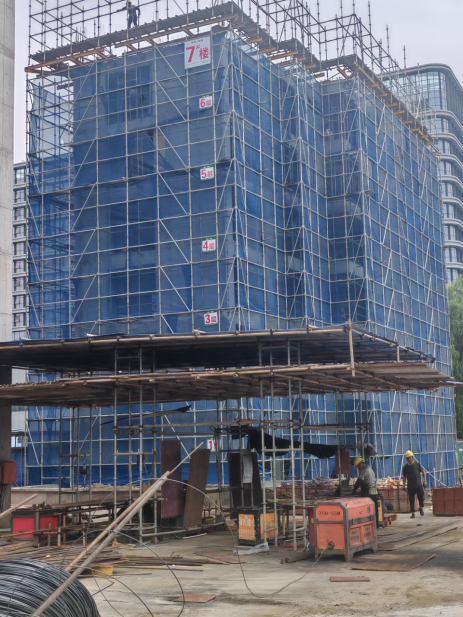

7、7#楼主体结构完成5~6层;地下室降板回填及平整;

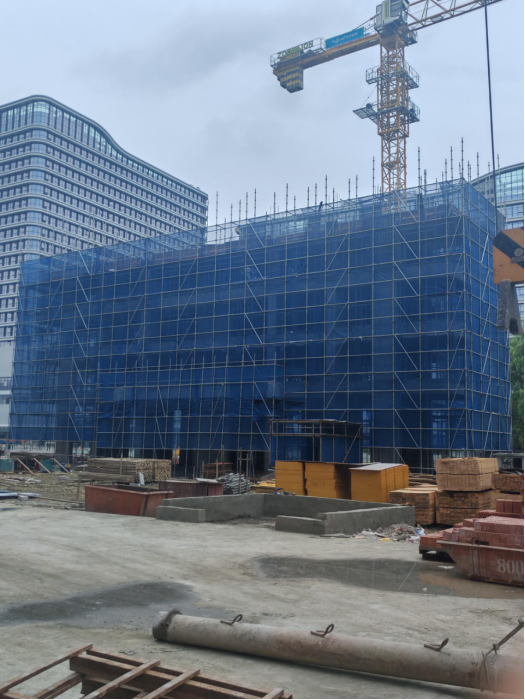

8、3#楼旋挖桩完成;5#楼旋挖桩已完成;6#楼旋挖桩已完成;
9、12#楼主体结构完成至2~4层完成6#楼处边坡开挖及护壁喷护、场内原施工车道连砂石转运;7号楼处车道修复及浇筑混泥土。










上一篇:
树高翡丽滨江公园2026年6月工程进度下一篇:
树高翡丽滨江公园2026年6月工程进度
