一、2025年12月15日完成情况:

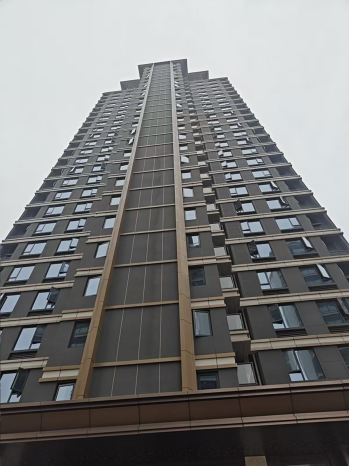

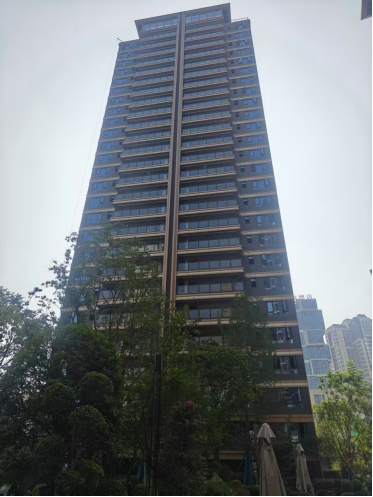

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成90%;栏杆玻璃安装完成;精装修进度:室内穿线完成、空调安装完成、地暖施工完成、水电管线施工完成、吊顶龙骨施工完成;窗台板施工完成100%;淋浴区石材施工完成100%;墙地砖施工完成100%;墙面石膏找平施工完成99%;乳胶漆面漆完成60%;美缝施工完成80%;门头施工完成100%;自流平施工完成100%;电视墙岩板90%;

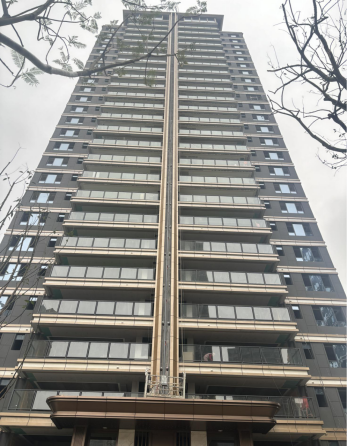

2、2#楼主体结构验收完成;内外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成;门窗玻璃安装完成90%;栏杆玻璃完成;精装修进度:空调安装完成;地暖施工完成;水电管道施工完成;室内石膏板封板完成100%;窗台板施工完成100%;墙地砖施工完成100%;墙面石膏找平施工完成95%;打砂完成30%;石膏线安装完成100%;门头施工完成100%;淋浴区及客厅边台石材完成100%;电视墙岩板100%;自流平施工完成100%;

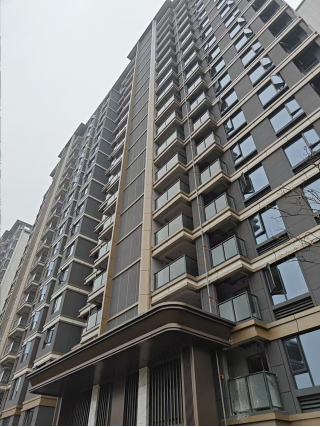

3、3#楼主体结构验收完成;外墙保温施工完成;外墙涂料施工完成;内墙抹灰施工完成;门窗玻璃安装完成;栏杆玻璃安装完成100%;精装修进度:二单元室内穿线完成、吊顶边龙骨施工完成、封板完成100%;空调安装完成;地暖施工完成;一单元沉箱防水施工完成、卫生间排水管施工完成;墙地砖完成100%;乳胶漆完成100%;窗台板安装完成100%;门头施工完成100%;美缝施工完成80%;墙纸基层完成100%;灯具安装完成95%;

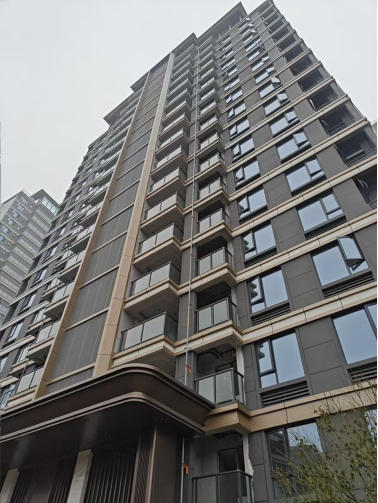

4、4#楼主体结构验收完成;门窗玻璃安装完成90%;栏杆玻璃安装完成;内墙抹灰完成;外墙真石漆施工完成;精装修进度:室内穿线完成、空调安装完成、地暖管道施工完成、吊顶龙骨施工完成;室内墙地砖施工完成100%;公区墙地砖收尾完成;门头施工完成100%;岩板完成100%;石材晶面安装完成;入户门安装完成;灯具安装完成100%;公区基装完成100%;

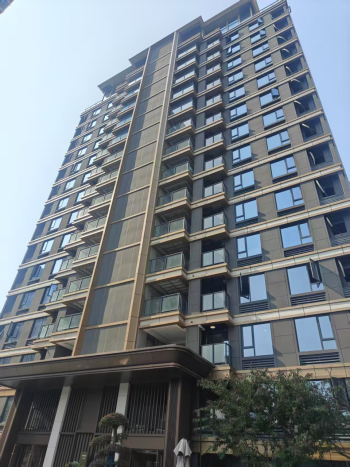

5、5#楼室内及公区墙地砖施工完成;窗台板安装完成;卫生间吊顶完成;找平石膏完成;乳胶漆完成;岩板完成;自流平完成;楼梯间完成;灯具安装完成100%;木地板安装完成100%;公区基装完成100%;
6、6#楼主体结构验收完成;外墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:吊顶封板完成、厨卫阳台墙地面防水完成、墙面石膏基层处理完成、墙地砖完成;公区吊顶完成、贴砖施工完成100%;窗台板施工完成100%;顶面墙面乳胶漆完成100%;淋浴区石材施工完成100%;墙面美缝施工完成100%;电视墙岩板完成100%;木门、木地板安装95%、柜类安装80%;筒灯、射灯灯具安装80%;
7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;消防管道施工完成;楼梯间贴砖100%,刮白基层90%,1层门厅吊顶80%;

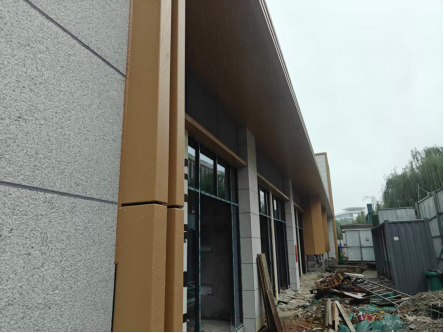

8、8#楼主体结构封顶,外墙装饰施工完成;内墙抹灰施工完成;消防管道施工完成;外装饰全部完成;门窗框安装完成;门窗玻璃安装完成90%;
9、地下室全部封顶;地下室抹灰施工完成;地下室消防施工完成;地下室土建部分整改完成50%;星空顶基层完成98%;功能间贴砖70%;地下室门厅墙地砖完成60%,星空顶区墙面砖完成50%。

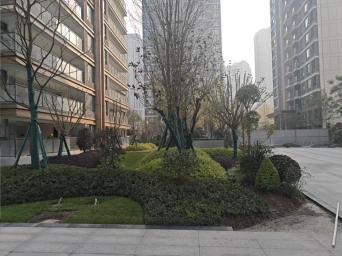

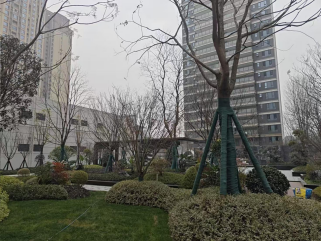

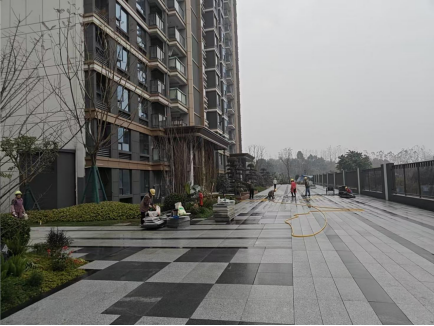

10、总平园林管网安装完成100%;园区平场完成100%;道路硬化完成100%;花池砌筑完成90%;基础开挖完成100%;乔木种植完成95%;亭子铝单板施工完成100%;围墙做砖抹灰及围栏施工完成;水池瓷砖施工完成;7#楼商业前石材铺贴完成100%;小路石材铺贴完成90%;小苗种植完成85%;景墙施工完成90%。
