树高翡丽滨江公园2025年12月工程进度
树高翡丽滨江公园2025年12月工程进度
2025-12-15

一、2025年12月15完成情况:

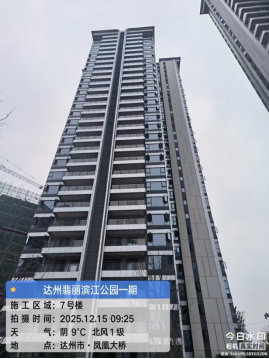

1、7#楼:公区吊顶腻子完成;公区乳胶漆完成90%;公区楼梯间墙面腻子完成;电梯不锈钢门套施工完成;单元门头铝板装饰完成;公区电缆到货安装完成50%;入户门安装完成90%;楼宇亮化完成50%;

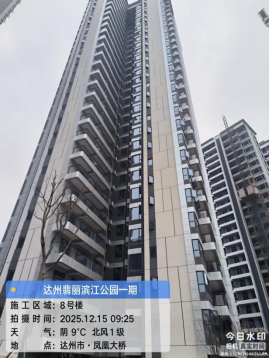

2、8#楼:公区吊顶腻子完成;公区乳胶漆完成90%;公区楼梯间墙面腻子完成;电梯不锈钢门套施工完成;单元门头铝板装饰完成;公区电缆到货安装完成50%;入户门安装完成;楼宇亮化完成50%;

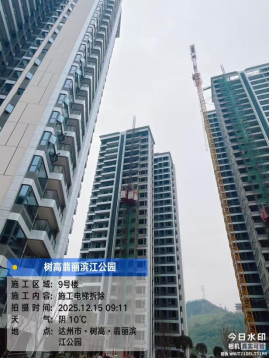

3、9#楼:室内抹灰完成;外墙抹灰完成;外墙涂料施工完成95%;公区消防报警穿线完成70%;外墙排水管安装50%;室内电梯安装(1台)完成40%;户内排水管安装完成30%;内墙保温完成60%;

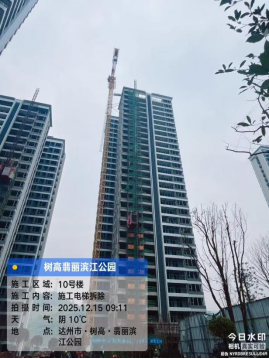

4、10#楼:室内抹灰完成;外墙抹灰完成;外墙涂料施工完成80%;公区消防报警穿线完成70%;外墙排水管安装50%;室内电梯安装(1台)完成40%;内墙保温完成60%;

5、5#楼:十七层结构完成;

6、S7商业:二层结构完成;

7、二标地下室:7、8#楼区域报警设备安装完成90%;7、8#楼区域消防通风管道收尾完成90%;地坪漆施工完成80%;配电箱柜安装完成;柴油发电机安装完成;交付区防火门安装完成50%;

8、总平:7、8#楼区域园林场地平整完成;苗木种植完成;道路硬化铺装完成90%;草皮及石材铺贴完成50%;

9、S5#楼:三层结构完成30%;

10、6#楼:十七层结构完成。
