树高翡丽滨江公园2026年8月工程进度
树高翡丽滨江公园2026年8月工程进度
2026-09-01

一、2026年8月31日已完成情况:

1、7、8#楼:维保;

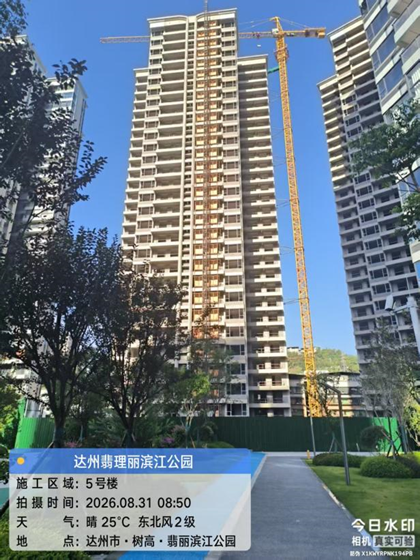

2、5#楼:二次配管完成65%;给水管安装完成60%;消防布线60%;消火栓管道安装完成70%;外窗框安装完成60%;内墙砌筑完成;吊篮安装完成;外墙抹灰完成10%;二次结构构造柱、过梁混凝土浇筑完成;

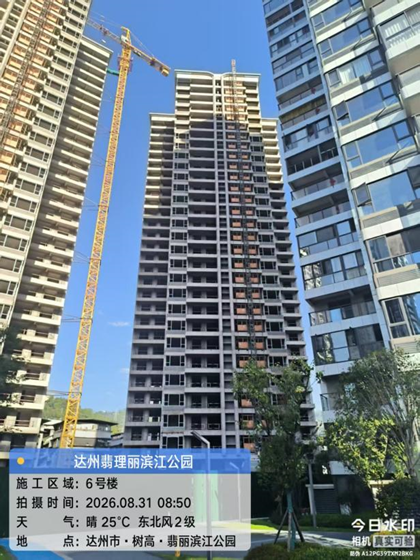

3、6#楼:二次配管完成55%;给水管安装完成55%;消防布线完成60%;消火栓管道安装完成70%;内墙砌筑完成;二次结构构造柱、过梁混凝土浇筑完成90%;外窗框安装完成30%;

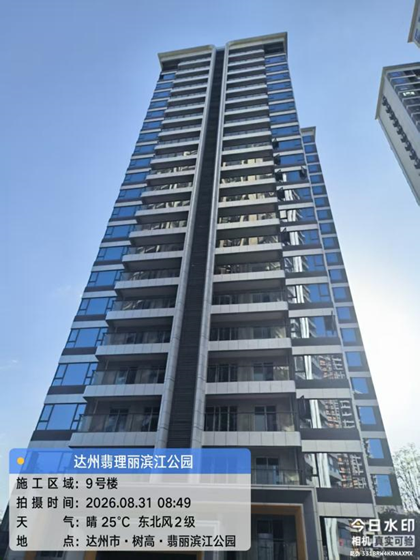

4、9#楼:消防报警设备安装完成80%;公区吊顶涂料施工完成(除首层、顶层及地下室);卫生间防水施工90%;室内栏杆安装完成95%;

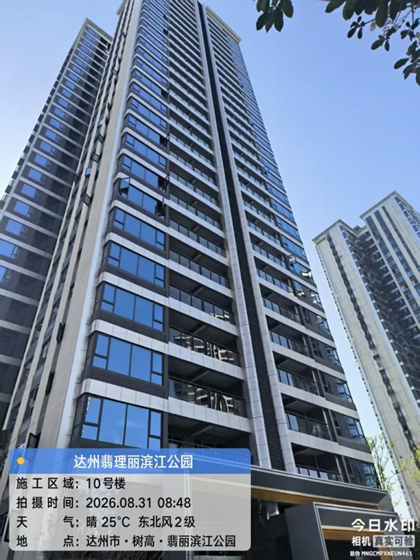

5、10#楼:消防报警设备安装完成70%;公区吊顶涂料施工完成(除首层、顶层及地下室);室内栏杆安装完成95%;卫生间防水施工完成;

6、S7#楼:室内电梯(二台)安装完成70%;玻璃安装完成50%。
