一、2026年7月15日已完成情况:
1、1#楼主体结构已封顶;内墙砌体已完成,二次结构柱、梁浇筑已完成;6-17层ALC板已安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5外墙抹灰完成;内墙抹灰完成7~17层;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;花架铝板龙骨施工完成;标准层铝板线条施工完成50%;

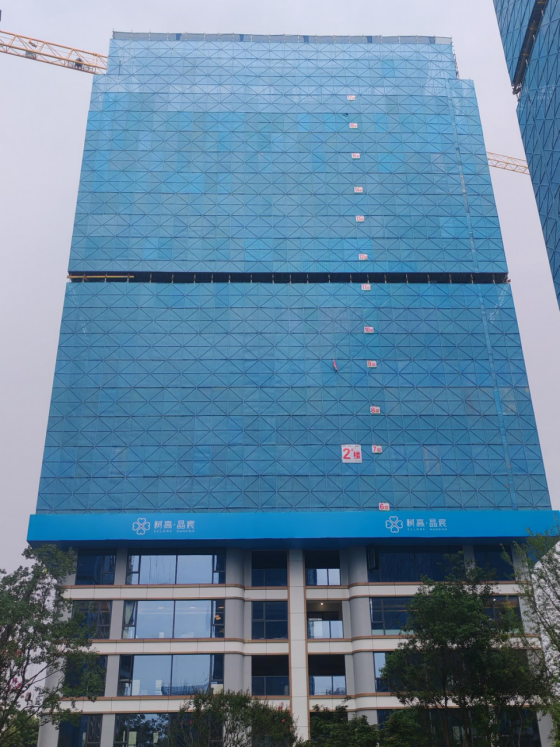

2、2#楼主体结构施工已封顶;内墙砌体已完成,二次结构柱、梁浇筑完成;ALC板安装7~17层;屋面及花架防水施工已完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成;内墙抹灰完成7~17层;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;屋面花架铝板龙骨及铝板安装完成;标准层完成线条铝板龙骨50%;

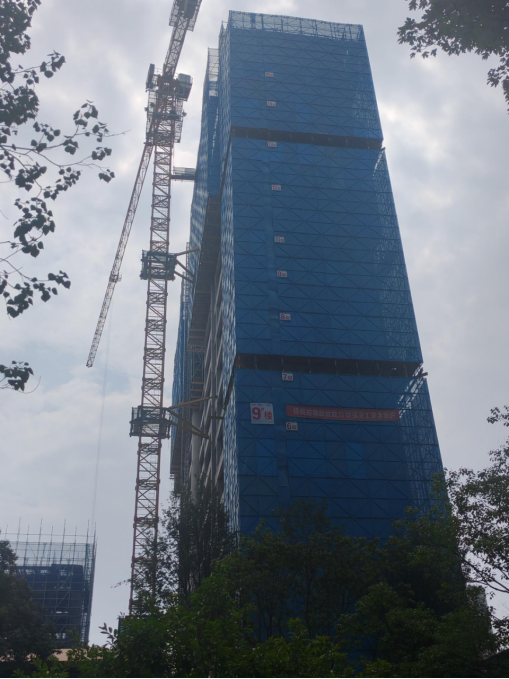

3、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成2~8层、14~17层;ALC板完成2~8层、14~17层;屋面及不上人屋面刚性层浇筑完成;屋面花架铝板龙骨及铝板安装完成50%;

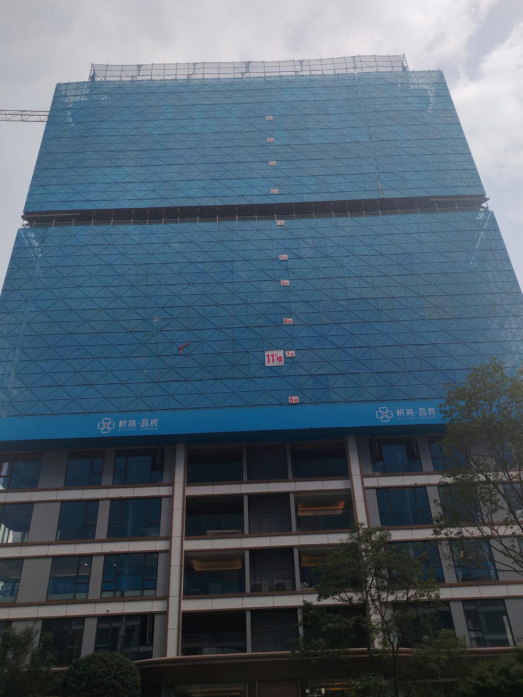

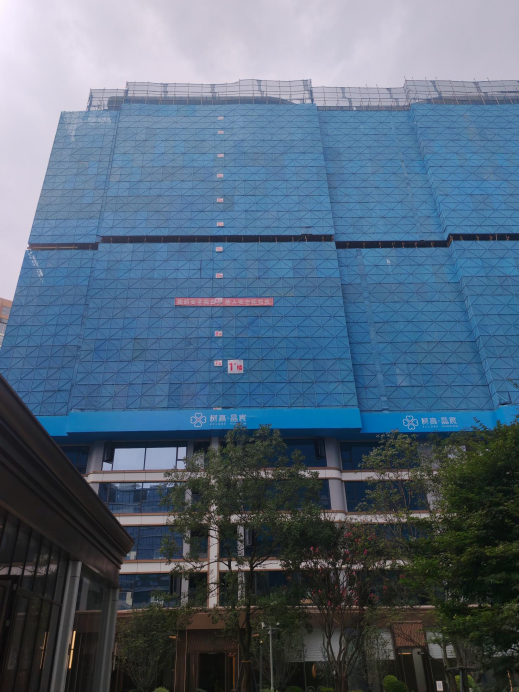

4、11#楼主体结构已封顶;层内外墙砌体已完成;二次构造柱、梁浇筑已完成;ALC板安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成;内墙抹灰完成7~17层;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;花架铝板龙骨施工完成;铝板安装完成30%;

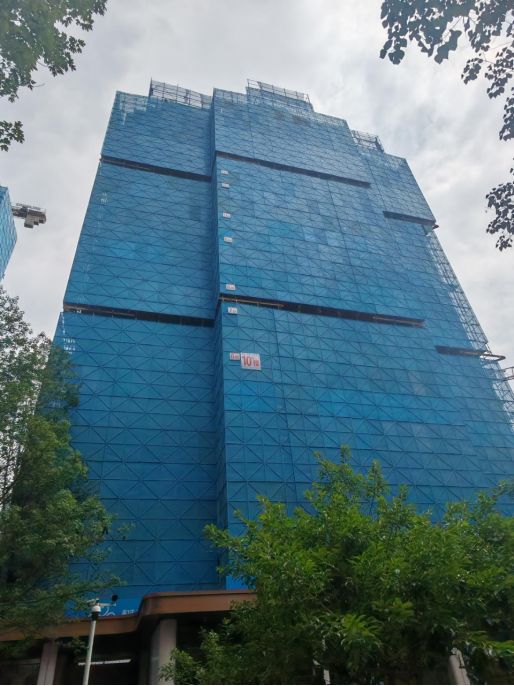

5、10#楼主体结构已封顶;砌体已完成;ALC板已完成;屋面及不上人屋面刚性层浇筑完成;

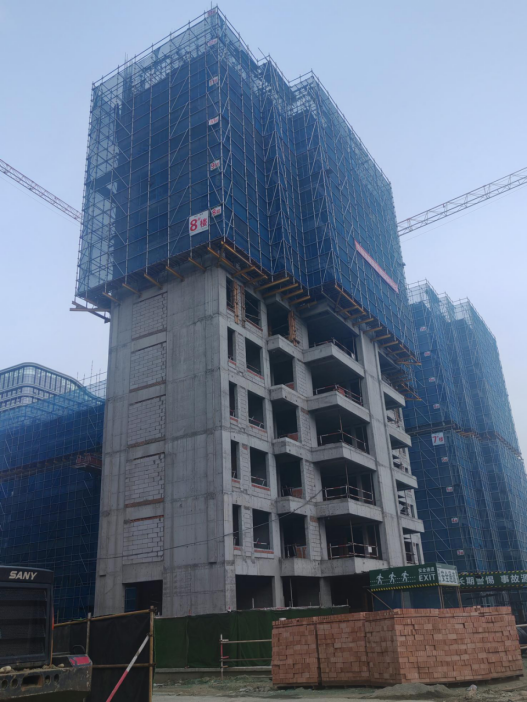

6、8#楼主体结构完成至11层;内墙砖砌体完成1~6层;

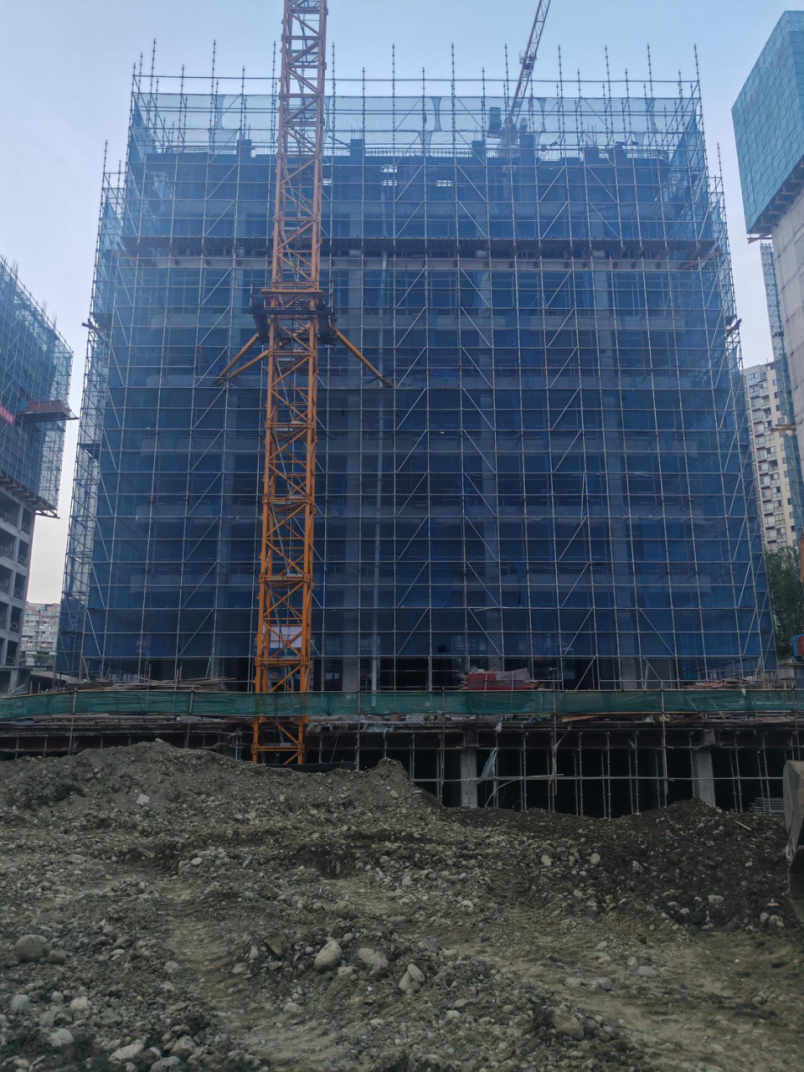

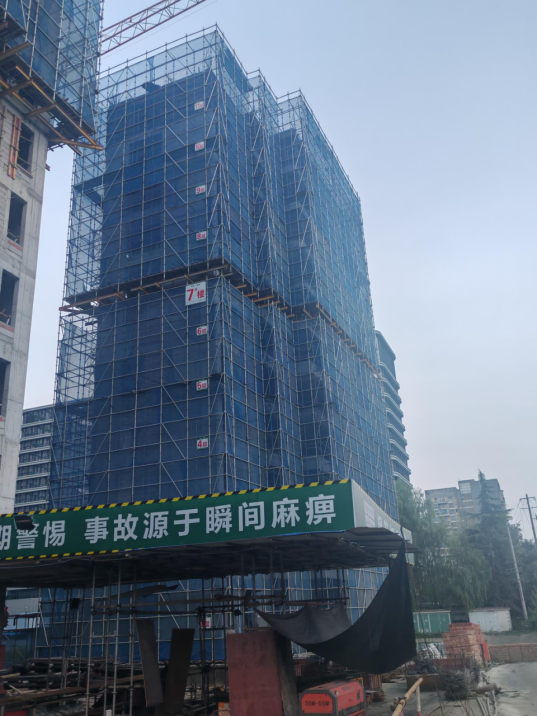

7、7#楼主体结构完成9~11层;

8、4#楼、完成筏板钢筋绑扎60%;
9、12#楼主体结构完成至4~6层。

上一篇:
树高翡丽滨江公园2026年7月工程进度下一篇:
树高翡丽滨江公园2026年7月工程进度
