一、2025年10月31日完成情况:
1、7#楼:燃气立管施工完成;公区地砖铺贴完成90%;公区墙砖铺贴完成80%;强电配电箱进场;电梯调试完成80%;施工电梯位置抹灰完成、外墙涂料完成;公区防火门进场安装;

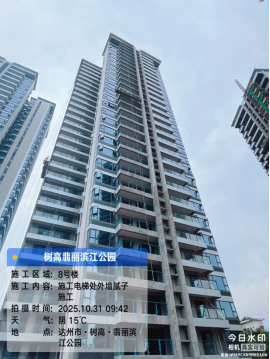

2、8#楼:燃气立管施工完成;公区地砖铺贴完成90%;公区墙砖铺贴完成80%;强电配电箱进场;电梯调试完成80%;施工电梯位置抹灰完成、外墙涂料完成50%;公区防火门进场安装;

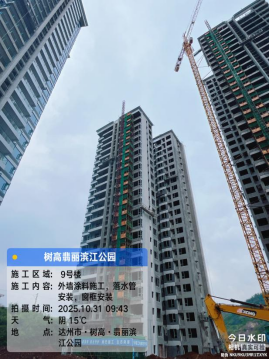

3、9#楼:室内抹灰完成65%;外墙抹灰完成55%;外墙涂料施工完成30%;公区消防报警穿线完成40%;公区消火栓管道安装完成90%;

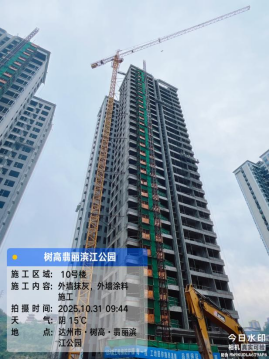

4、10#楼:室内抹灰完成55%;外墙抹灰完成35%;外墙腻子施工完成25%;公区消防报警穿线完成40%;公区消火栓管道安装完成90%;

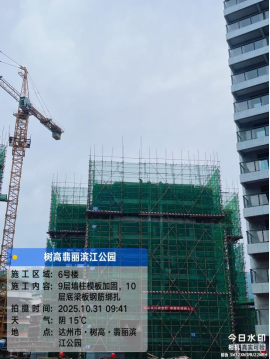

5、5#楼:九层结构完成;
6、S7商业:一层结构完成50%;
7、二标地下室:7/8号楼区域风机设备安装完成60%;7/8号楼区域报警设备安装完成40%;
8、总平:7、8#楼区域土方回填完成,景观进场;
9、S5#楼:一层结构完成20%;
10、6#楼:八层结构完成。
